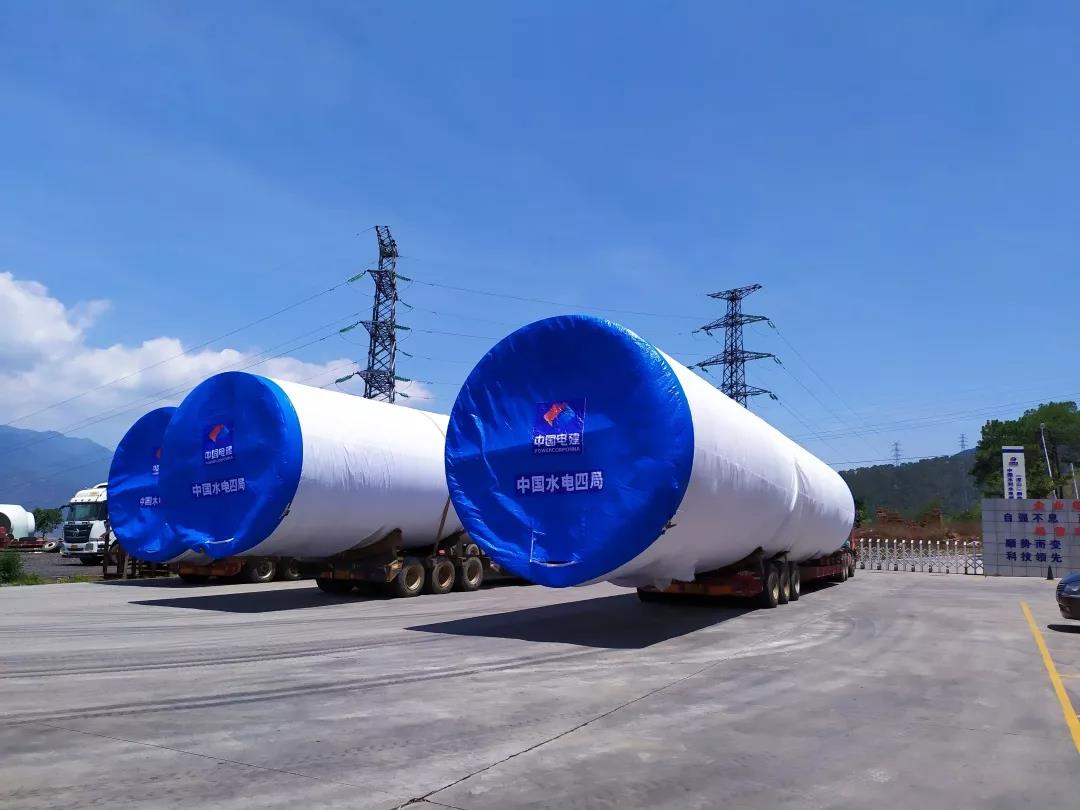

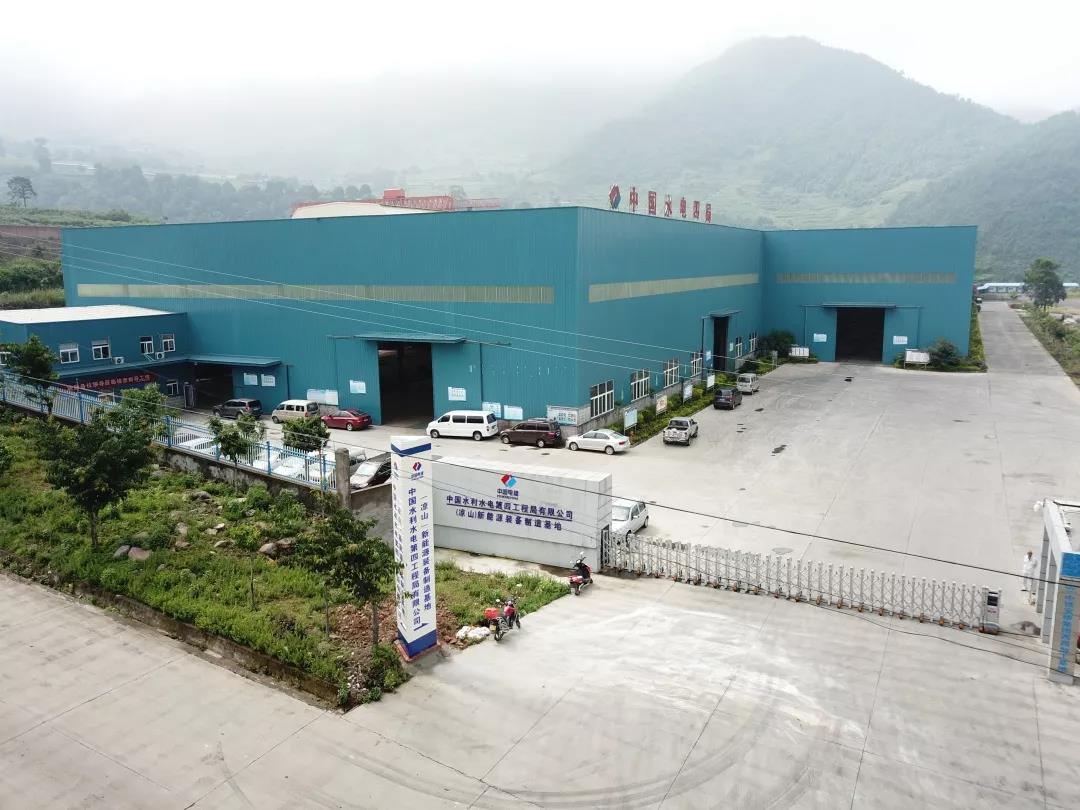

6月8日,隨著最后一輛塔架車緩緩駛出廠門,標志著涼山基地承制的43套茨達風電塔架制造項目順利完成發貨?!昂`路藍縷啟山林,櫛風沐雨砥礪行”。該項目自開工至今年2月底,因風場內運輸?shù)缆穯栴},致使塔架無法運輸至現場,導致場地積壓嚴重,生產受阻;業主要求6月份將43套塔筒全部吊裝完成,面對鋼板、法蘭排產滯后等種種困難,致使工期緊張。在裝備公司及經理部領導的統籌協調下,針對鋼板、法蘭供貨滯后,派遣專人赴鋼廠及法蘭廠駐點催貨,把原方案鋼板采用火車運輸改為汽車運輸?shù)姆绞?,保證了原材料及時供應。并通過調撥設備、增加施工人員、提前采購備品備件及調配生產線等方式,確保每天完成4段塔筒生產,使該項目按期完成了全部生產及發貨任務。

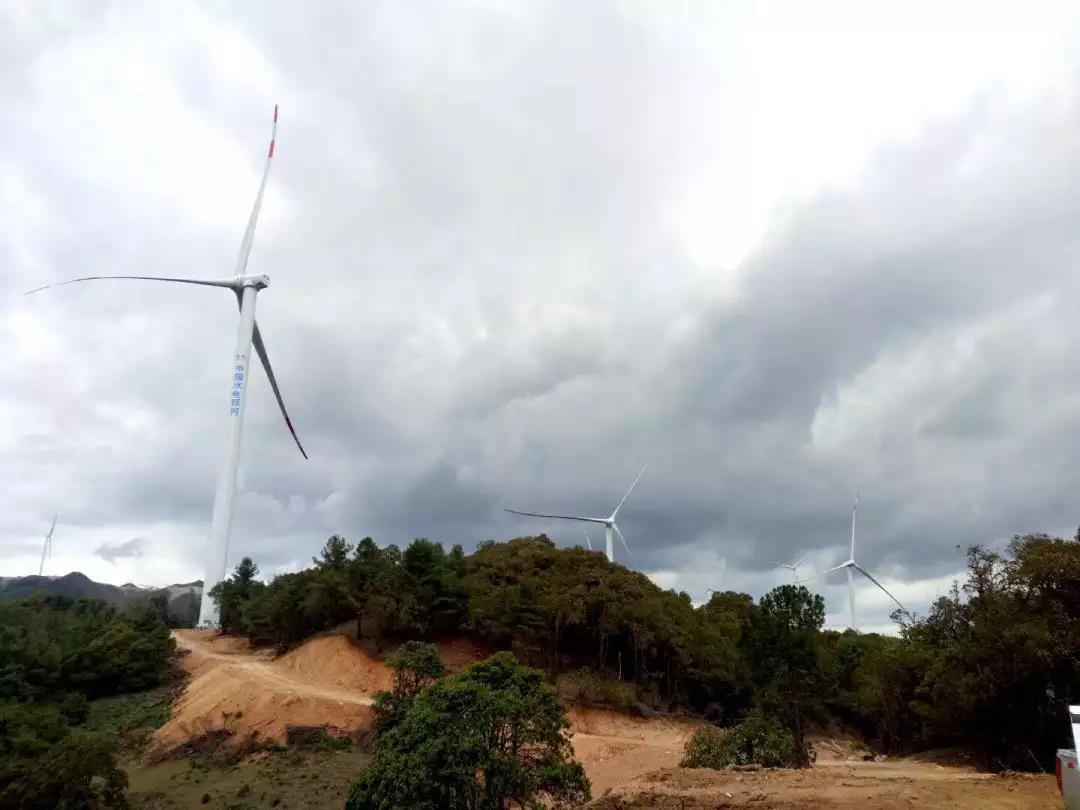

“干一方工程,樹一方形象,立一方口碑”。高山之巔,“水電人”追風的故事仍在延續,而他們架起的座座白色風機正迎風起舞。車間里耀眼的焊花還在不停的擺動,那些忙碌身影正在進行后續風電塔架的生產。涼山基地全體員工將“堅守初心,砥礪前行”,繼續譜寫“水電人”追風的故事!
